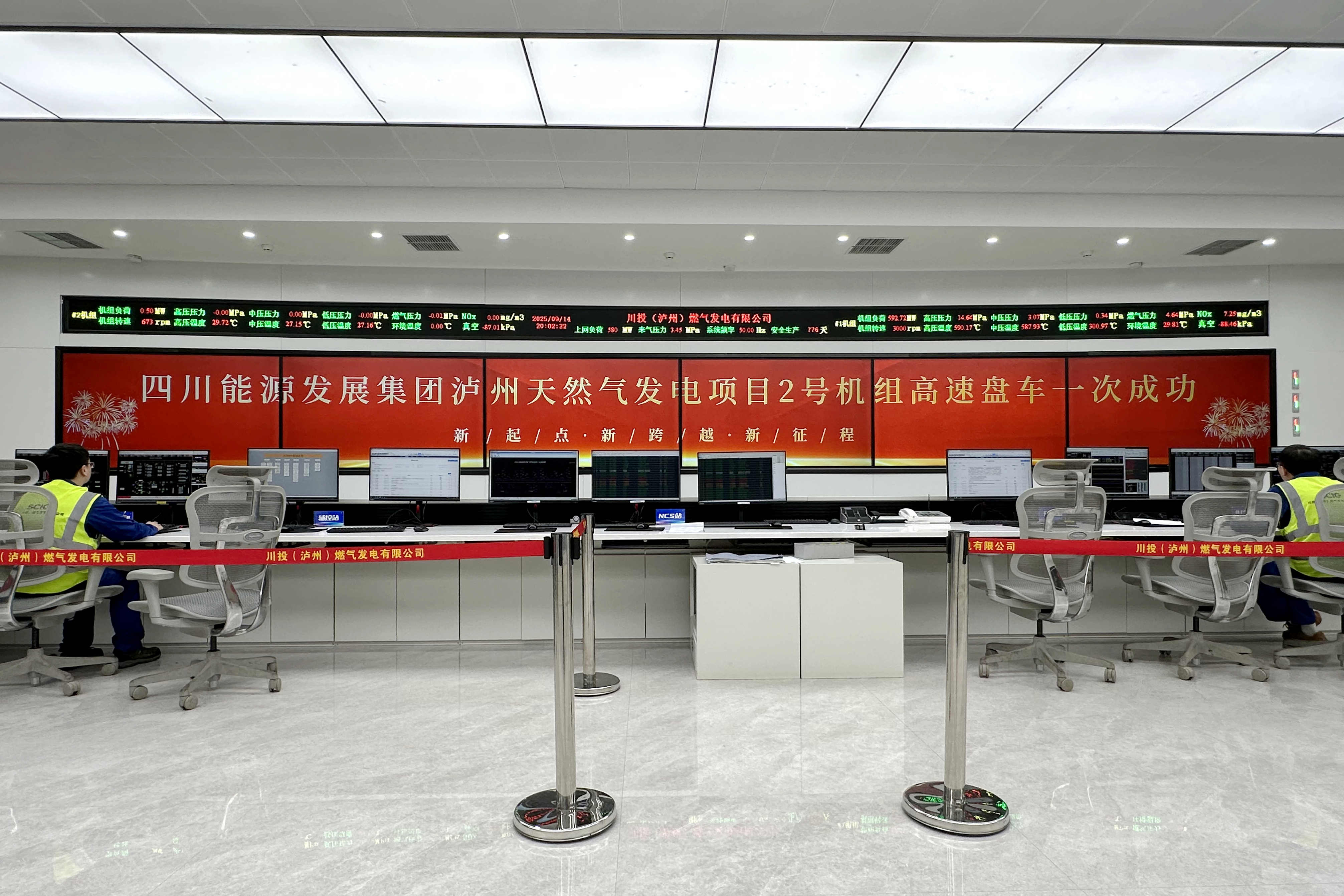

9月14日20時,川投瀘州天然氣發電項目2號機組高速盤車一次成功,標志著燃機發電機組由靜態安裝進入動態調試階段,目前,機組本體及附屬系統安裝工作、分系統調試工作圓滿完成,具備點火條件。
為確保2號機組高速盤車順利實施,瀘州氣電充分汲取1號機組成功經驗,統籌謀劃、科學組織,構建起設計、施工、監理、調試等單位多方聯動的工作機制,并組織開展多輪條件檢查與確認。在滿足啟動條件后,調總下達指令,操作員啟動設備,機組按照程序順利啟動,轉速穩定在672轉/分鐘,主機振動、軸瓦溫度等參數正常,各項性能參數均符合預期標準。
2號機組高速盤車一次成功,極大鼓舞了全體參建人員的士氣,堅定了項目推進的信心,不僅為后續管道吹掃提供了有力保障,也為機組整套啟動等奠定了堅實基礎。
下一步,瀘州氣電將緊緊圍繞2號機組投產目標,有序推進整套啟動、并網調試及168小時試運工作,確保機組按期投運,為全省迎峰度冬電力保供注入新力量。
