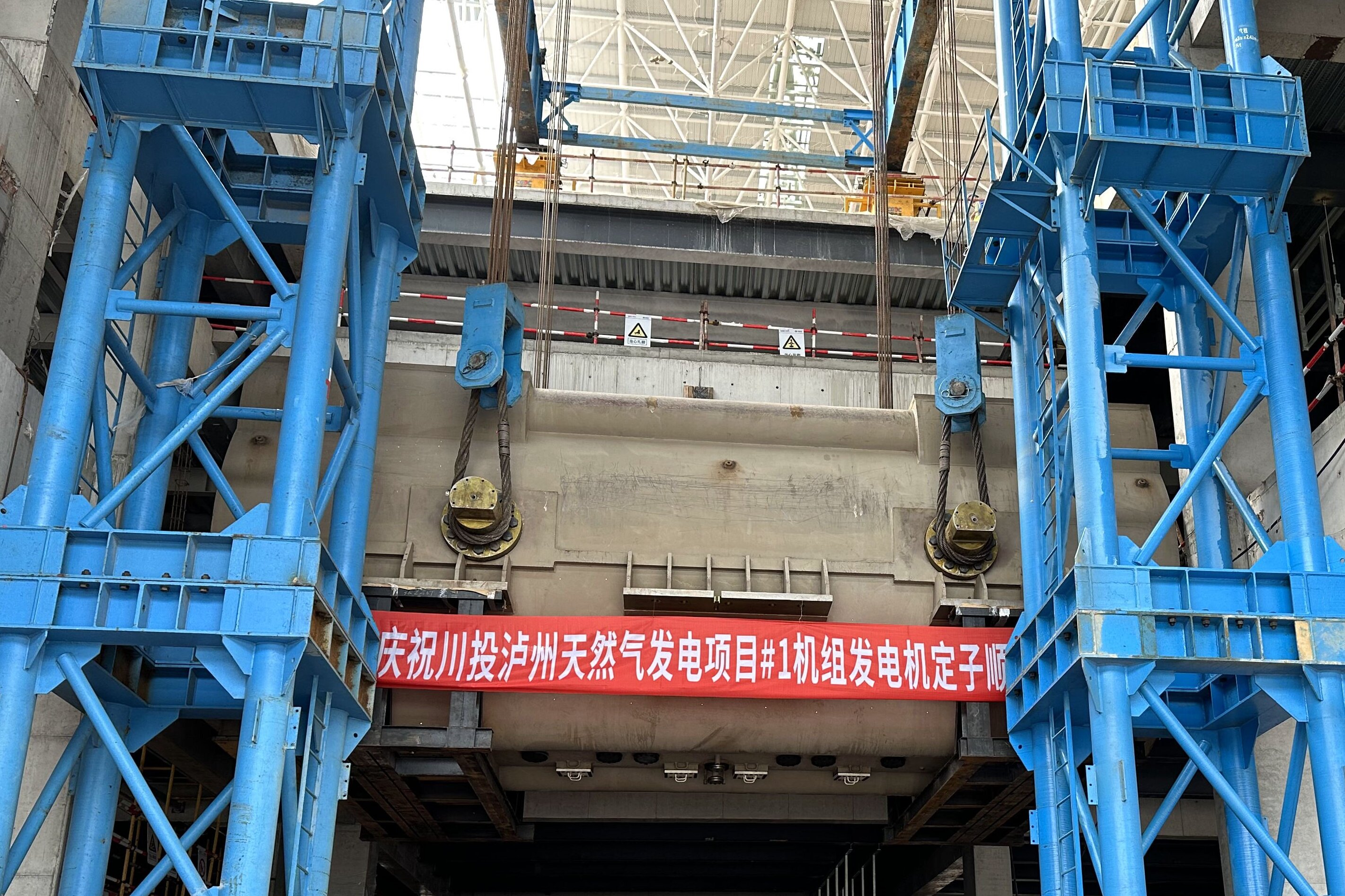

8月19日11時28分,川投瀘州天然氣發電項目1號發電機定子順利吊裝就位,整個吊裝過程安全平穩有序,為接下來1號汽輪發電機組本體安裝工作奠定了堅實基礎。

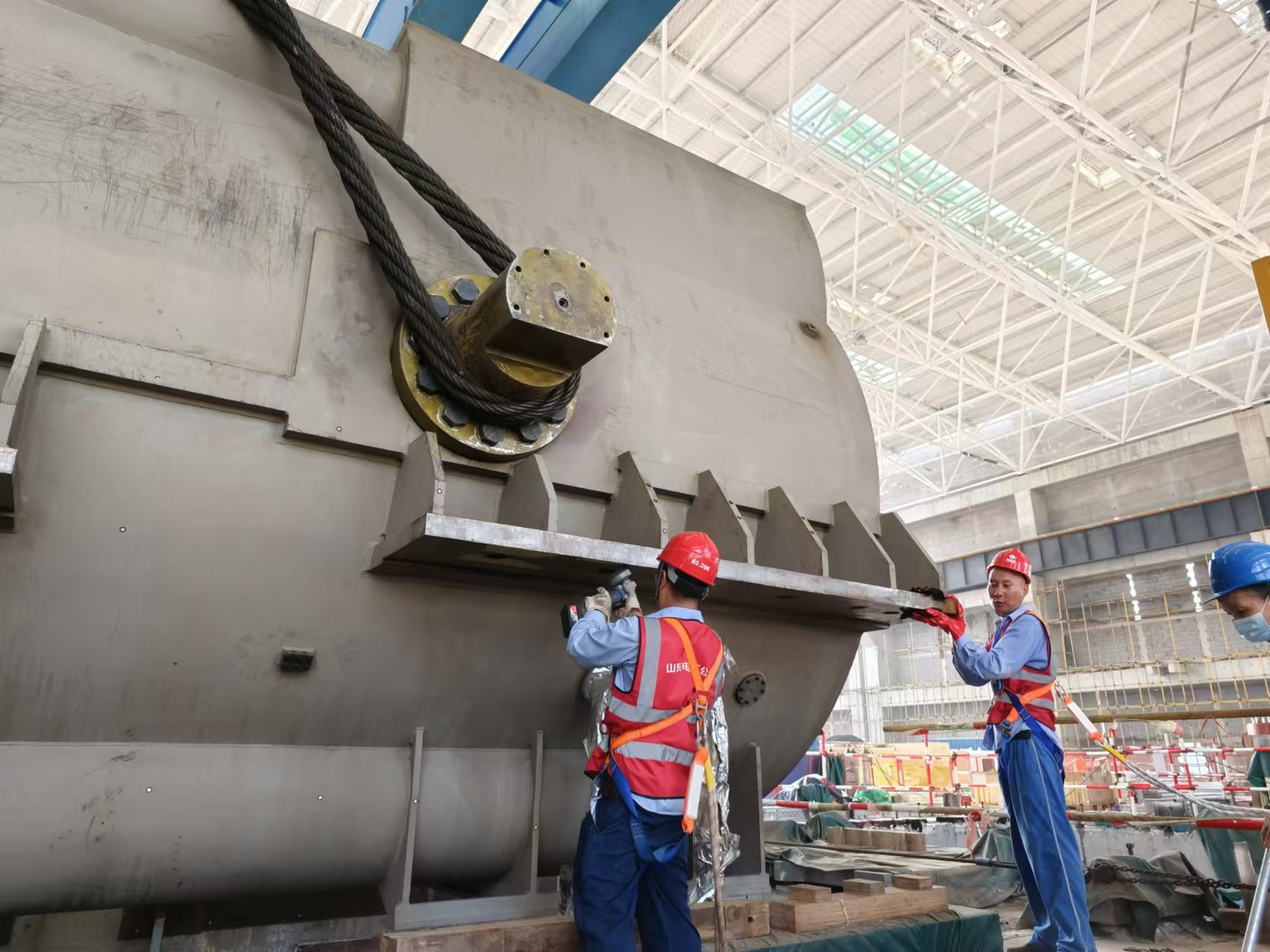

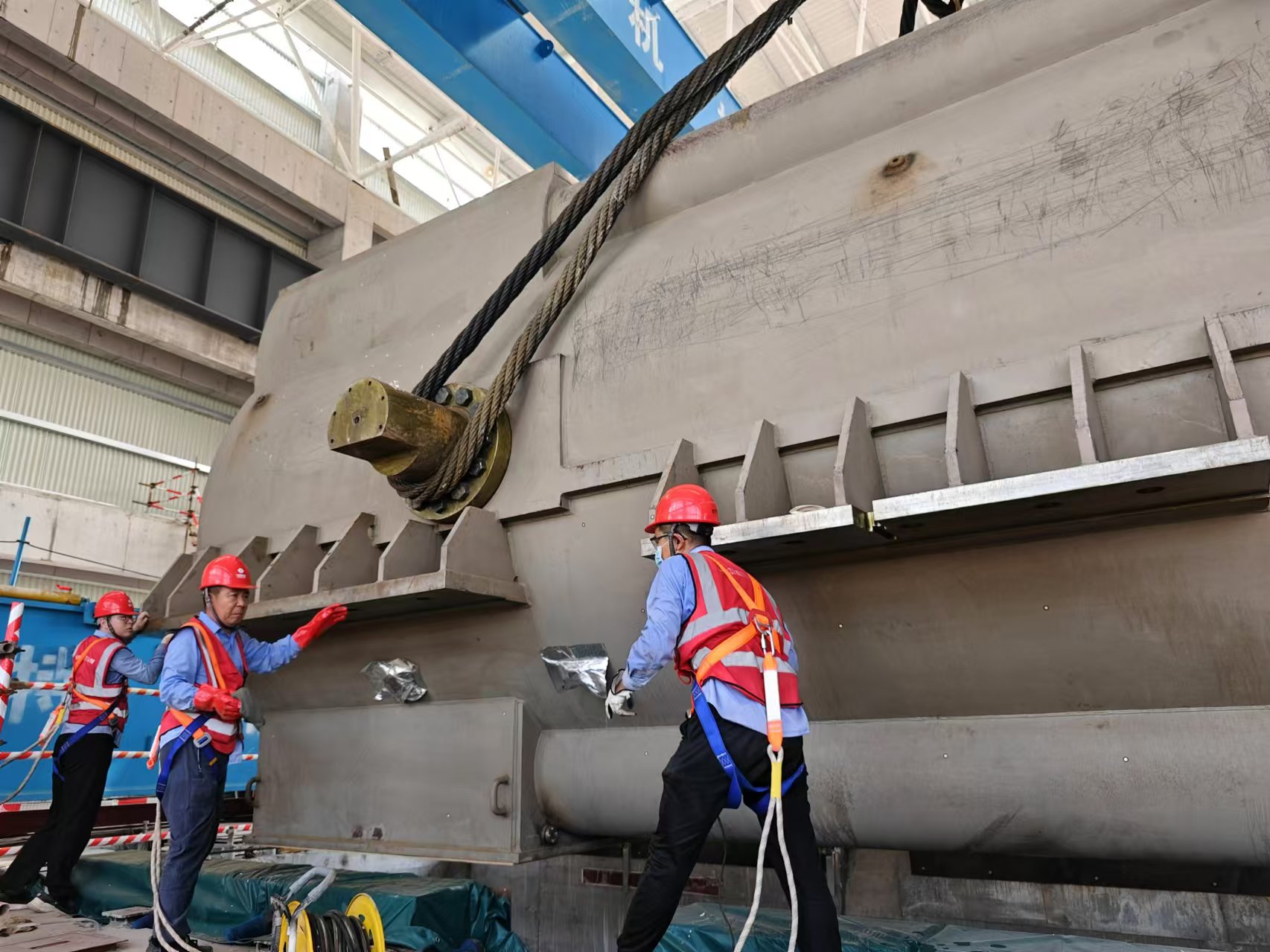

發電機定子作為主廠房內最重的單體設備,長10.3米、寬4.868米、高4.7米,重達367噸。為確保發電機定子吊裝施工順利開展,瀘州氣電組織相關單位進行了周密謀劃,一是嚴格專項方案審批,組織制定了詳細的發電機定子吊裝施工方案,從場外運輸至場內卸車,全過程反復推演,逐項落實;二是提前做好設備和工器具保障,確保定子吊裝設備及工器具按時進場,從勞辛格液壓提升裝置安裝調試,再到吊裝就位,各項工作有序開展;三是全程安全把關,對定子吊裝作業前準備及作業期間的吊裝工序進行了詳細的技術及安全交底,確保萬無一失。8月16日7點18分,經過參建各方聯合檢查確認現場起吊環境滿足安全要求后,隨著起重指揮“開吊”指令發出,發電機定子開始按流程吊裝。整個吊裝過程歷時3天半,終于在19日上午安全平穩的完成了發電機定子的吊裝就位。
此次1號發電機定子順利就位這一重要里程碑節點的實現,為機組穿轉子、汽輪機扣蓋打下堅實基礎,極大鼓舞了項目團隊士氣。下一步,瀘州氣電將繼續全速推進工程建設,全力保障機組按期投產發電。
