3月1日6時26分,川投瀘州天然氣發電項目啟備變順利投運,1號機組倒送電一次成功。

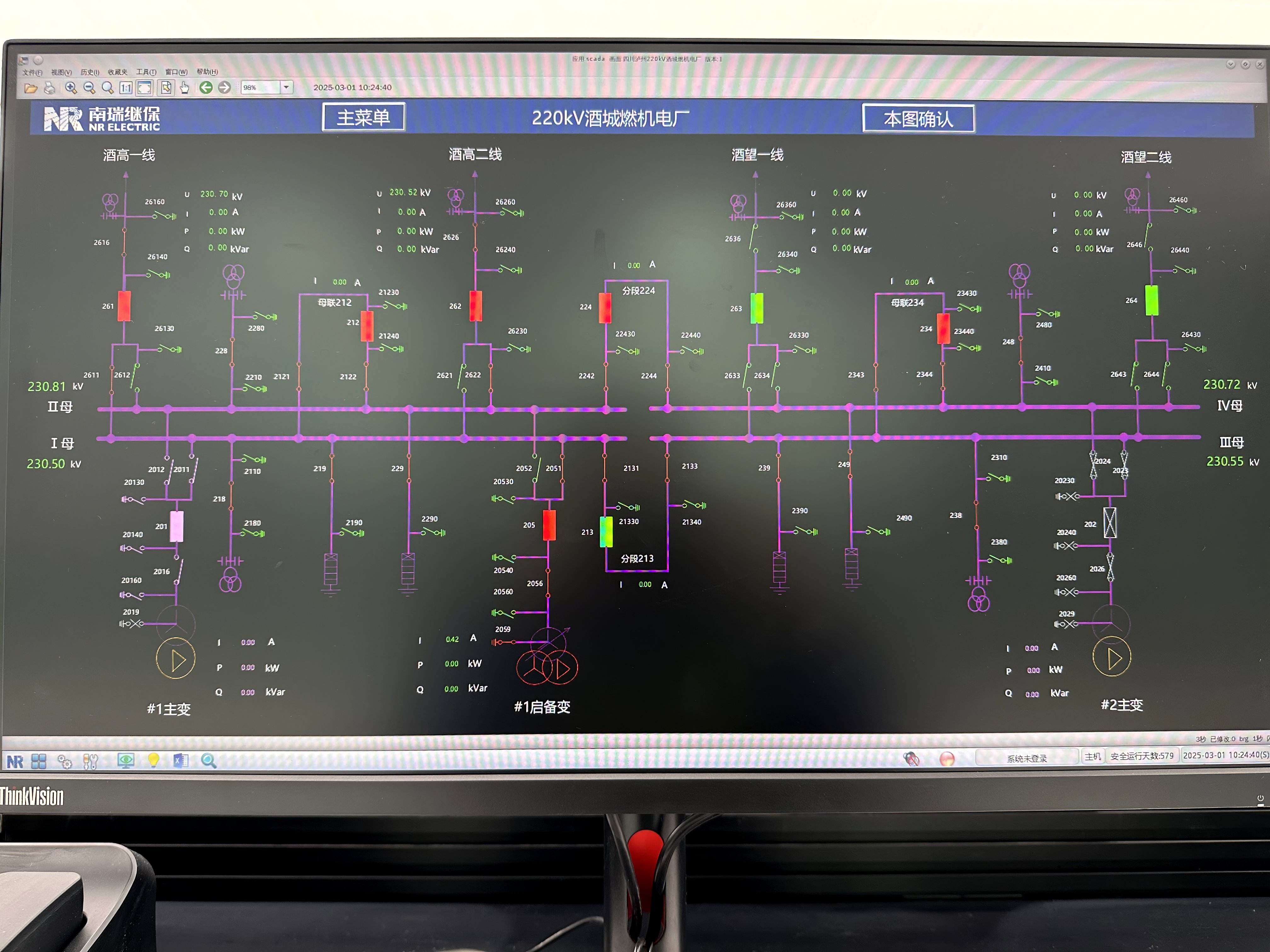

本次倒送電由220千伏高石變電站通過新建的220千伏酒高一線、酒高二線向酒城燃機電廠送電。2月27日19時52分,電網調度指令下達后,倒送電操作開始。為確保倒送電一次成功,瀘州氣電提前策劃,周密組織,建立“日會商+專項督導”機制,協同各參建單位嚴格按照《220kV酒高一二線及酒城燃機電廠220kV母線啟動投產方案》,歷經30多個小時精心操作,有條不紊地完成了包含220kV酒高一線、酒高二線三次沖擊和啟備變五次沖擊在內的134項倒送電相關操作任務。
作為項目建設的重要里程碑,此次倒送電成功打通了機組調試的核心供電路徑。當前,1號機組調試工作全面開展,公司將堅定按照“調試即生產”的理念,嚴控調試質量,為機組整套啟動和并網發電做好充分準備。
